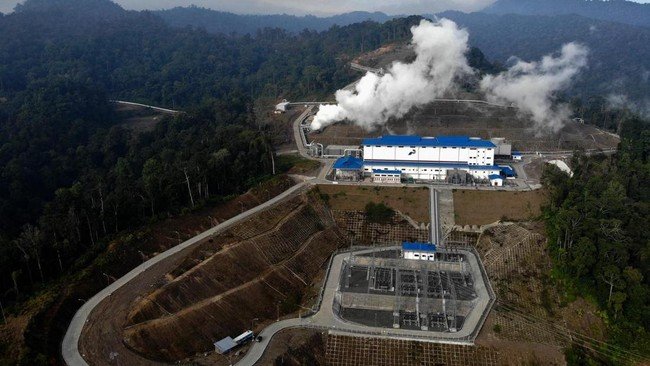

Sulseltimes.com, Jakarta, Selasa, 13/10/2026 — PT Pertamina Geothermal Energy Tbk atau PGEO menjalankan pengeboran lima sumur panas bumi di tiga wilayah operasi sepanjang 2026.
- Pengeboran mencakup sumur eksplorasi dan sumur pengganti
- Sumur GTG-B.1 di Gunung Tiga selesai dibor pada 9 Juni 2026
- Sumur LMB-19.3 di Lumut Balai selesai pada 3 September 2026
- LMB-19.4 dan UBL-T.1 mulai dibor pada 17 September 2026
- TPS-P1.2 di Tompaso mulai dibor pada 22 September 2026
Direktur Utama PGE Ahmad Yani mengatakan kegiatan tersebut ditujukan untuk menjaga keandalan pasokan uap sekaligus mendukung pengembangan kapasitas baru.
Di proyek Gunung Tiga, pengeboran eksplorasi sumur GTG-B.1 selesai pada 9 Juni 2026.
Di Lumut Balai, pengeboran sumur LMB-19.3 diselesaikan pada 3 September. Perusahaan kemudian memulai pengeboran LMB-19.4 pada 17 September dengan target kedalaman 2.500 meter.
LMB-19.4 menjadi bagian dari pengembangan potensi Lumut Balai Unit 3 yang ditargetkan memiliki kapasitas 55 megawatt.
Pada tanggal yang sama, perusahaan memulai pengeboran sumur UBL-T.1 di Ulubelu, Tanggamus, Lampung.
Di Area Lahendong, Sulawesi Utara, pengeboran TPS-P1.2 di Tompaso dimulai pada 22 September. Sumur tersebut memiliki target kedalaman sekitar 2.300 meter dan perkiraan potensi sekitar 8 megawatt.
Direktur Eksplorasi dan Pengembangan PGE Edwil Suzandi menyatakan kegiatan eksplorasi dan sumur pengganti merupakan bagian dari pengelolaan reservoir serta pengeboran perusahaan.
